与时间赛跑,向着目标奋进。11月22日,仙都景区创5A落地新电网正式启动运行,标志着创5A电力管线落地工程基本完成。

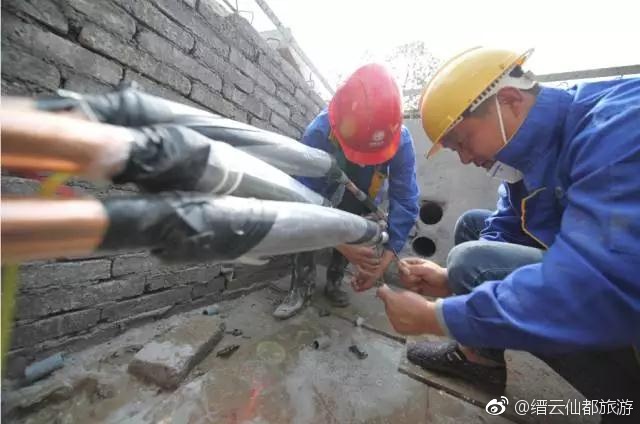

  “刚刚周村、官店已调试完成。”11月21日晚21时30分,负责管线落地工程的樊伟峰主任在微信群中汇报工作进展。为确保老电力线网与新电网的顺利更替,头天晚上,管线落地项目的参建人员就及时投身各个停电区块,率先对新增的一亩地至官店方向延伸段进行调试,做好电网停电更替前的准备工作。

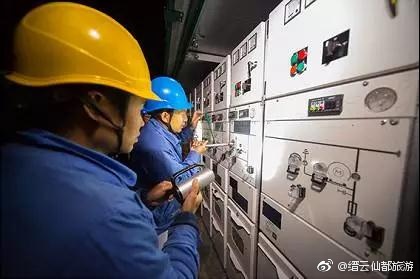

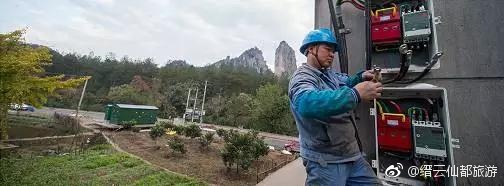

  11月22日,自早晨5时开始,经过整整一天的新老电网交割施工后,县供电公司电力调度中心于晚上19时下达仙都景区新电网送电指令,多组电力操作人员分赴各配电箱,对仙都景区电网主线进行逐级启动送电和核相检查。21时30分主线路完成送电,并陆续进行各支线用户送电,至此新电网正式启动运行,标志着新老电网的更替顺利完成。
  作为涉及范围最广、牵扯项目最多的工程,如何解决好与多个工程交叉协调施工的难题,是项目能否顺利推进的重要因素。自3月份开工以来,仙都管委会和电力局、通发办等相关部门齐心协力,迎难而上。尤其是在政策处理方面,由于仙都景区村庄密集、人数众多,涉及的农户数量非常之大,政策科的人员放弃休息时间一户一户做通思想工作。当有项目交叉影响施工进度时,管线落地工程人员第一时间到现场了解状况,无论风雨。并在最短的时间内组织相关交叉工程人员进行座谈讨论,绝不耽误一分一秒。凡是涉及管线落地工程的有关内容,电力局的领导更是亲力亲为,积极配合,主动服务。为破解西入口35KV线路迁移难题,县电力局局长章寒冰就大清早冒雨带领相关人员到现场协调,对每个线位的塔基进行确定,确保线路顺利迁移。

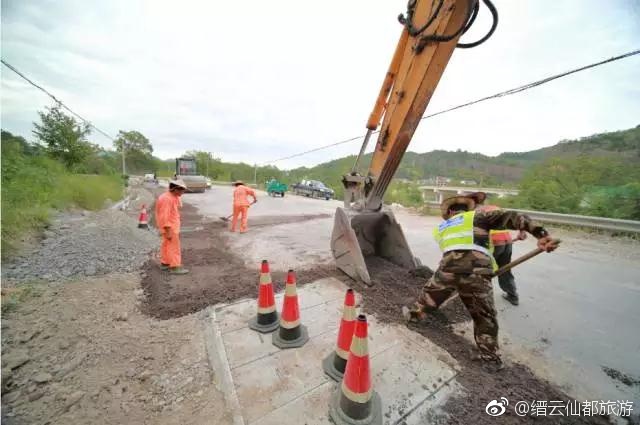

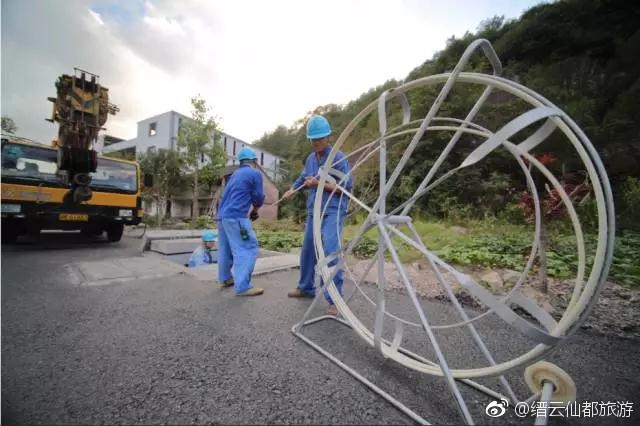

  由于今年5A创建的特殊机遇,仙都景区沿线基础设施进一步完善提高,景区道路上空纵横交错的电线、电缆和道路两侧的水泥电杆等,通通得以改造美化,还给景区一个干净清爽的立面空间。下一步,管线落地项目将加速处理部分尾留工作,预计11月底前全部拆除5A景区范围内的“蜘蛛网”。今后,来仙都旅游的游客再也不会有找到好景致却又受“蜘蛛网”干扰而无法拍摄美图的苦恼了。
